干式地暖施工要求,精华整理,建议收藏!
优友地暖 2023-08-08 17:20:23

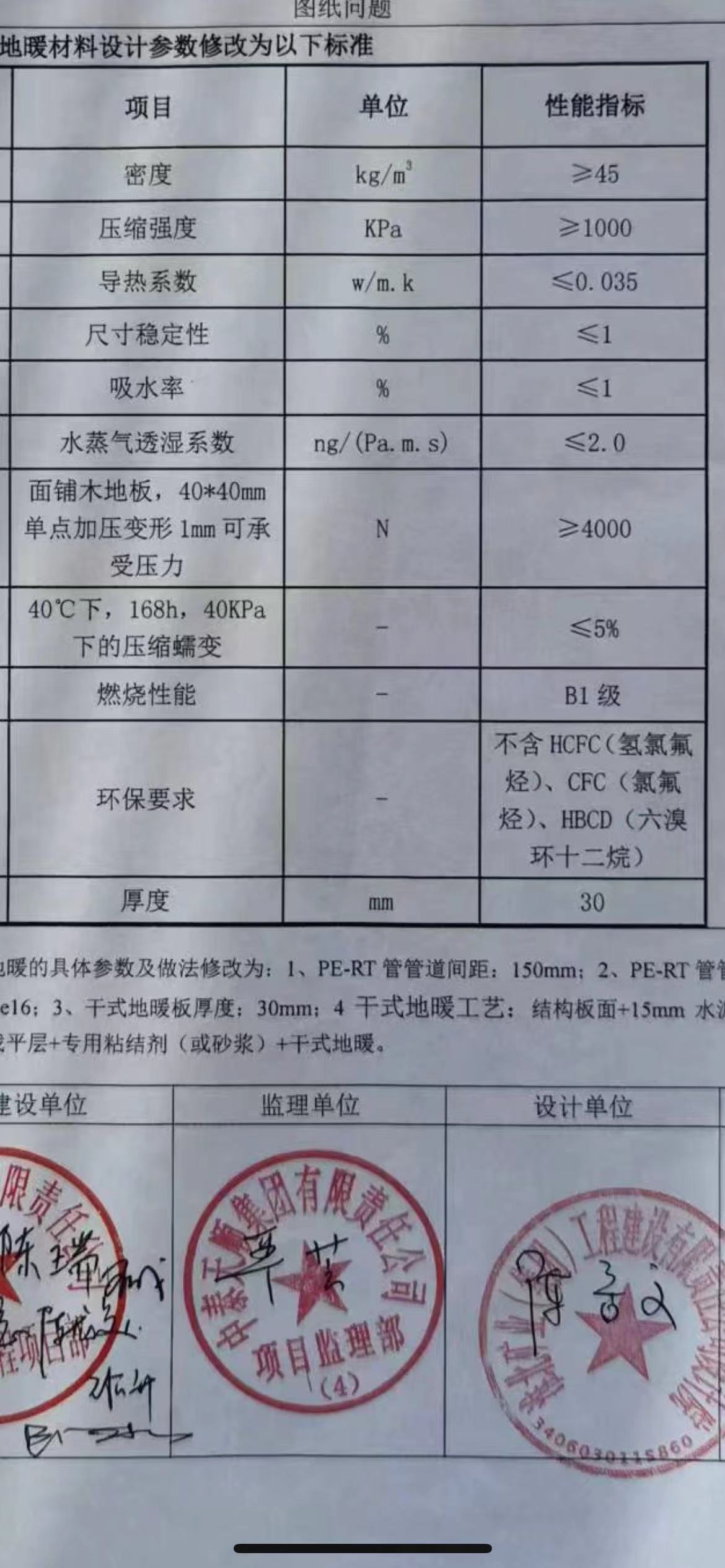

一、材料要求1 、干式地暖板进场后现场进行观感验收,均热层厚度0.2mm,查验合格证、质量保证书、出厂检验报告,登记进场数量;2 、根据材料进场按批次进行干式地暖板送样检测,检测指标满足环保指标及其他指标要求,详见设计要求。
二、施工要求(一)一般要求1 、干式地暖施工在一房五验整改验收完成后、卫生间、阳台蓄水试验完成后进行;2 、阀门、分水器、集水器组件在安装前应做强度性和严密性试验,试验合格后方可使用;3 、批量安装前,按户型分别制作样板间,并经建设单位验收合格方可大面积施工。(二)其他要求1 、除沿墙边、衣柜、不采暖的储藏室,其他均采用带反射膜干式板(走道为带反射膜干式板);2 、干式板应带控制线沟槽预埋,沟槽不得现场美工刀切割,应工厂沟槽切割完成或专用工具切割,切割完成后做好保温处理,切割应使用尺子配合,使用专用工具切割,不得随意切割;3 、沿墙保温板应顺直,板缝紧密贴合,干式板不允许小板零碎拼接(小于100mm),温控线除外;4 、地暖板应嵌入沟槽内,不得翘曲;圆弧段应平顺过渡;5 、过卫生间门坎预留砼门坎位置,方便砼湿作业。二、施工工艺1 、施工流程基层处理→铺设干式地暖→安装分集水器及连接主管→安装加热管→管道试压→安装温控面板→安装热源并调试2、基层处理:现场基层处理干净,散水湿润地面后,满铺粘结剂。3 、地暖板铺设粘结剂按产品包装及说明书进行配制,机械搅拌均匀,粘结剂满涂在干式地暖板背面,厚度5mm,粘贴时,应均匀按压并调平;铺设应平整,板缝应自然靠紧,相邻板面平整;4 、加热管系统安装加热管按图纸标定的管间距和走向敷设,加热管保持平直,管间距的安装误差不应大于10mm,安装间断或完毕时,敞口应随时封堵。5 、分水器、集水器安装应在加热管敷设之前安装,水平安装时,应将分水器安装在上,集水器安装在下,中心距200mm,集水器中心距地面300mm。6 、卫生间施工卫生间应做防水,过门处应设置止水坎。三、施工安装质量验收1 、干式地暖施工完成后平整度要求:平整、清洁、无明显突出物,平整度允许误差3mm;2 、水压试验:按设计图纸要求执行。
收藏
点赞
